Inleiding
De plankaders van een grondexploitatie vormen de basis voor de grondexploitatiebegroting. De plankaders omvatten de begrenzing en een omschrijving van het plangebied, het ruimtegebruik, het bouwprogramma en de belangrijkste werkzaamheden van de grondexploitatie om te komen tot bouwrijpe grond en de planning hiervan.
Plangebied en ruimtegebruik

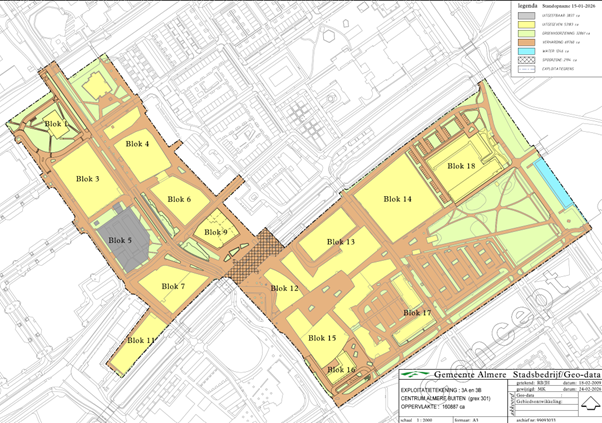

In de exploitatietekening is het plangebied weergegeven als exploitatiegrens van de grondexploitatie. Binnen de exploitatiegrens is het ruimtegebruik vertaald naar de tabel.
Ruimtegebruik
Ruimtegebruik | m² | % |
|---|---|---|
Totaal plangebied | 163.081 | |
Te handhaven | 2.194 | |
Totaal ontwikkelgebied | 160.887 | |
Uitgeefbaar | 57.020 | 35% |
Uitgegeven | 53.183 | |
Nog uit te geven | 3.837 | |
Niet-uitgeefbaar | 103.867 | 65% |
Verharding | 69.760 | |
Groen | 32.861 | |
Water | 1.246 |
Programma
Het programma van de grondexploitatie bestaat uit 629 woningen, 449 m² bedrijven, 705 m² bvo kantoren en 21.488 m² bvo voorzieningen.
Programma | totaal | gerealiseerd | nog te | 2026 | 2027 | 2028 | 2029 | 2030 | na 2030 |
|---|---|---|---|---|---|---|---|---|---|
Woningbouw (aantallen) | 629 | 479 | 150 | 0 | 150 | 0 | 0 | 0 | 0 |
Bedrijven (m²) | 449 | 449 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Kantoren (m² bvo) | 705 | 0 | 705 | 0 | 705 | 0 | 0 | 0 | 0 |
Voorzieningen (m² bvo) | 21.488 | 20.333 | 1.155 | 0 | 1.155 | 0 | 0 | 0 | 0 |
EGW | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Sociaal | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Huur midden | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Huur duur | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Koop goedkoop | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Koop midden | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Koop duur | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Gerealiseerd t/m 2022 | |||||||||
MGW | 629 | 479 | 150 | 0 | 150 | 0 | 0 | 0 | 0 |
Sociaal | 350 | 350 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Huur midden | 90 | 0 | 90 | 0 | 90 | 0 | 0 | 0 | 0 |
Huur duur | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Koop goedkoop | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Koop midden | 60 | 0 | 60 | 0 | 60 | 0 | 0 | 0 | 0 |
Koop duur | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Gerealiseerd t/m 2022 | 129 | ||||||||
Waarvan | |||||||||
PO | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
Bovenstaande tabel laat zien dat circa 80% van het woningbouwprogramma reeds is gerealiseerd. Blok 5 is het laatste blok in de grondexploitatie dat nog moet worden uitgegeven. Het programma van blok 5 is in lijn met het ontwikkelkader van Centrum Almere Buiten (RV-15) en in het middensegment en vrije sector ontwikkeld worden. Het programma zal eventueel gewijzigd worden nadat de koopovereenkomst heeft plaatsgevonden met de partij die de tender heeft gewonnen.
Ontwikkelstrategie
De locatie (blok 5) is gesitueerd tussen het Detroitpad, Westeinde, Philadelphiapad en New Yorkweg en is het sluitstuk van de grondexploitatie Almere Buiten Centrum. Voor deze locatie heeft er een tender plaatsgevonden.
De winnende partij zal minimaal 150 woningen realiseren waarvan een gedeelte in koop en een ander gedeelte in huur. Het woningaanbod is hiermee divers en bestaat uit vrije sector koop- en huur woningen in het middensegment, waarbij de doelgroep primair bestaat uit starters en senioren/ouderen.
In de plint komt daarnaast ruimte voor maatschappelijke en commerciële voorzieningen en/of kantoren . Denk aan een bakker, kapper en een fietsenmaker en ruimte voor een zorgplein. In het plan is veel ruimte voor groen, klimaatadaptie en ontmoeting tussen bewoners.
In 2026 wordt de koop-realisatieovereenkomst getekend. De komende periode wordt het plan verder uitgewerkt, vervolgens wordt de locatie bouwrijp gemaakt. De uitwerking vindt plaats binnen de kaders van de tender en het omgevingsplan. De verwachting is dat de grond in de 2 e helft van 2027 overgedragen wordt.
Financieel resultaat, fasering, looptijd en risico's
Financieel resultaat, fasering en looptijd
Het financieel resultaat is € 0,94 miljoen nadelig op EW per 31-12-2029. De totale kosten bedragen € 40,47 miljoen en de totale opbrengsten € 39,70 miljoen De kosten en opbrengsten zijn gefaseerd tot en met 31-12-2029, zie tabel overzicht verschillen .
Risicoanalyse ten behoeve van bepalen risicokapitaal
Het benodigde risicokapitaal van deze grondexploitatie bedraagt € 0,05 miljoen.
